На энергоблоке № 1 Белорусской АЭС завершилась сварка главного циркуляционного трубопровода

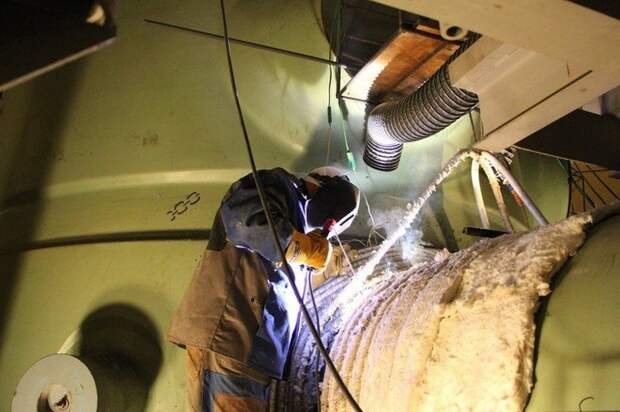

В реакторном отделении первого энергоблока Белорусской АЭС (генеральный подрядчик — Группа компаний ASE) завершился один из важнейших этапов строительства — сварка главного циркуляционного трубопровода (ГЦТ). Монтаж ГЦТ был начат 4 июня и завершен 21 августа. За 78 дней специалистами были заварены все 28 стыков с пошаговым контролем выполняемых операций.

«Сварка перлитной части ГЦТ за 78 дней, вместо установленных директивных 84 суток, является подтверждением, что один из сложнейших этапов сооружения атомного энергоблока практически доведен до автоматизма, — подчеркнул директор по строительству Белорусской АЭС АО ИК „АСЭ“ Дмитрий Романец. — Ориентиром в нашей работе были сроки проведения аналогичной операции на строящемся энергоблоке № 2 Нововоронежской АЭС-2, где главный циркуляционный трубопровод был сварен за 72 суток. По факту, в инжиниринговом дивизионе Росатома создан новый отраслевой стандарт, предусматривающий проведение данного технологического процесса менее чем за 80 суток».

В ближайшие дни специалисты ПАО «Энергоспецмонтаж» планируют завершить работы по наплавке аустенитной нержавеющей стали на внутренние сварные швы ГЦТ, которая станет защитой трубопровода от агрессивной среды.

Главный циркуляционный трубопровод (диаметр — 850 мм, толщина стенок — 70 мм, общая длина — более 130 метров) соединяет основное оборудование первого контура: реактор, парогенераторы и главные циркуляционные насосы. ГЦТ предназначен для циркуляции теплоносителя — воды температурой 350 градусов под давлением в 17,6 МПа.
